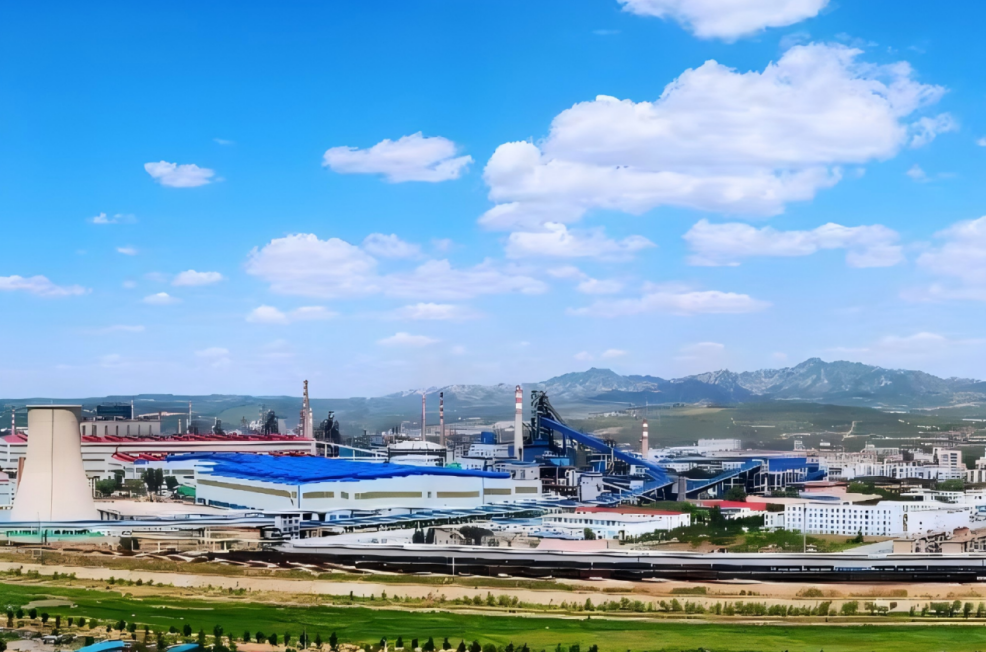

歷經數百個晝夜鏖戰,12月28日,工業工程公司凌源鋼鐵股份有限公司第一煉鋼廠C-G列南擴及功能區建設項目通過竣工驗收。這座凝聚著綠色智造理念與技術攻堅成果的現代化廠房,分秒不差地兌現了承諾,在工業建筑領域樹立起精準履約的新標桿。
破局:向管理要工期
“工期緊、任務重、技術要求高、生產施工交叉頻繁”——項目啟動之初,四大挑戰如山壓頂。如何破局?項目部給出的答案是:把精細化管理貫穿全周期。
“我們常說‘凡事預則立’,但關鍵在于怎么‘預’。”項目經理在項目啟動會上斬釘截鐵。團隊將工程拆解為廠房南擴、冶煉工藝、連鑄工藝、配套收尾四大模塊,細化為128項具體任務,每項任務明確責任人、時間節點和交付標準。一套“日清會、周例會、月復盤”的三級進度管控機制隨之建立:每日梳理施工難點,每周協調資源配置,每月評估偏差并糾偏,形成“責任共擔、進度共?!钡穆?lián)動格局,讓交叉作業銜接不暢、分包配合滯后等“老毛病”無處遁形。
鏖戰:與時間賽跑
走進施工現場,隨處可見“人停機不停、工序不脫節”的火熱場景。為破解“用工缺口”與“高效推進”的矛盾,項目部精準調配人力,構建“骨干領銜+梯隊補位”的彈性體系:項目初期,6名管理人員與60名施工人員打頭陣;攻堅期,管理人員增至9人,作業人員擴至90人;高峰期,5個專業班組、120余名施工人員同步作戰,將土建、機電、鋼結構等拆解為多個平行作業面。
焊花飛濺,吊臂起落。在這場與時間的較量中,建設者們用汗水澆灌數字:澆筑混凝土6800立方米,綁扎鋼筋550噸,施工地坪2400平方米,制安鋼結構1300噸,鋪設彩板8800平方米,安裝設備530噸,敷設電纜37000米,安裝能源介質管道5880米……每一項數據背后,都是團隊攻堅克難的足跡。
答卷:契約精神寫華章
從一紙藍圖到實景呈現,凌鋼南擴項目不僅是一座現代化廠房的拔地而起,更是“契約精神”與“工匠精神”的生動詮釋。精準的進度管控體系、靈活的團隊組織模式、嚴苛的質量驗收標準,共同構成了項目按期交付的核心密碼。
如今,這座承載著產業升級使命的工程已投入運營,為凌鋼在基礎設施升級與產業布局優化上贏得關鍵一局。項目全體建設者用數百個日夜的堅守證明:真正的精品工程,是算出來的精準,更是干出來的擔當。
