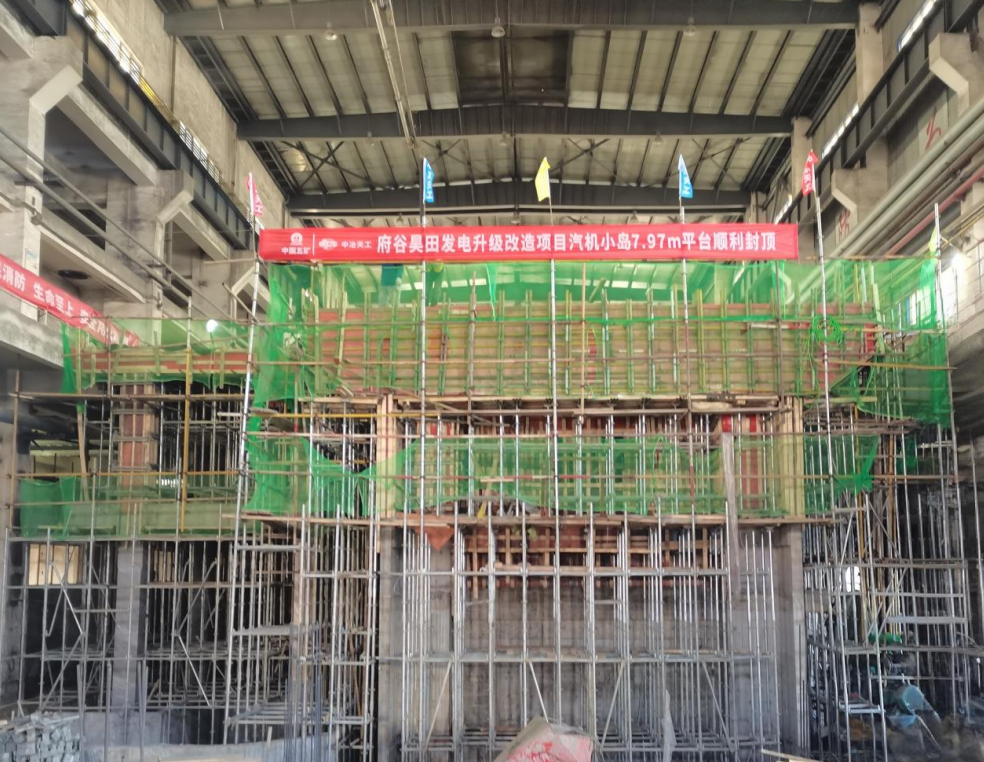

逆勢搶工破冬困,土建攻堅保節點。12月30日,工業工程公司陜西省榆林市府谷縣昊田發電機組節能減碳升級改造項目主線核心節點——汽機小島7.97米平臺及加熱器平臺全部順利封頂,較原計劃提前達成目標,為項目整體推進按下“加速鍵”。
這一成果背后,是項目團隊在陜北地區長達4個月的冬季停工周期挑戰下,主動擔當、牽頭破局,聯合業主、總包逆勢攻堅的硬核作為,更以強烈的大局觀和高效執行力贏得各方高度贊譽。值此辭舊迎新之際,項目團隊以“節點必保、使命必達”的攻堅實績,為乙巳年收官之戰畫上圓滿句號,也為新一年高質量發展奠定堅實基礎。
作為電廠升級改造項目,公司主要承擔樁基、設備基礎、裝飾裝修、鋼結構、總圖道路等土建工程。此次封頂的汽機小島7.97米平臺作為汽輪機、發電機的主體設備安裝層,不僅混凝土及預埋件量大,而且精度要求嚴苛。加之項目地處陜北府谷縣山區,入冬早、冬期長,給項目工期推進帶來巨大壓力。面對這一困境,項目團隊率先扛起攻堅責任,主動發起協同聯動,第一時間聯合業主、總包召開專項攻堅會議,牽頭制定“車間內封閉施工、全方位保暖護航”的施工策略:將作業場地轉移至車間內部,搭建密閉施工空間,配置專業采暖設備持續維持適宜作業溫度;針對混凝土施工關鍵環節,精選抗凍型商混材料,通過覆蓋保溫被、布設加熱裝置等多重措施,確保混凝土澆筑質量及養護效果;同時優化施工流程、合理調配資源,最大化挖掘12月有效施工時間的產能,以高效執行搶抓工期窗口,為項目建設爭取寶貴時間。
在三方同心協力、高效聯動下,項目團隊成功攻克冬季施工保溫、結構精度控制等多重難關,不僅實現汽機小島7.97米平臺提前封頂,更為后續二次結構施工及設備、管道、電氣等專業進場創造了有利條件。下一步,項目團隊將繼續保持攻堅態勢,全力以赴推進后續工程建設,為項目高質量竣工交付持續賦能。
